حصاد إنتاج الكهرباء في 2018.. إضافة 25 ألف ميجاوات بتكلفة 278,4 مليار جنيه

نجحت وزارة الكهرباء خلال عام 2018، فيما يخص مجال إنتاج الطاقة الكهربائية، في إضافة قدرات تزيد على 25 ألف ميجاوات من الطاقة التقليدية والطاقات المتجددة، ما يزيد على القدرات المتاحة عام 2013/2014، بإجمالي تكلفة استثمارية حوالي 278.4 مليار جنيه.
وفي مجال قدرات التوليد، تم
تحويل عدد من محطات التوليد الغازية للعمل كدورة مركبة والمتمثلة في محطة توليد الشباب
الجديدة الغازية بإضافة 500 م.و، ومحطة توليد غرب دمياط الغازية بإضافة 250 م.و، ومحطة
توليد غرب أسيوط الغازية بإضافة 500 م.و، ومحطة توليد توسيع غرب دمياط الغازية بإضافة
250 م.و.
وفي 24 يوليو 2018، افتتح الرئيس المحطات
العملاقة الثلاثة بقدرات تصل إلى حوالي 14400 ميجاوات، التي تم تنفيذهم بالتعاون مع
شركة سيمنز الألمانية وشركائها المحليين في بني سويف، والبرلس والعاصمة الإدارية الجديدة،
بالإضافة إلى التشغيل التجريبي للوحدة البخارية قدرة 340 ميجاوات بمحطة توليد كهرباء
6 أكتوبر الغازية، والتشغيل التجريبي للوحدة البخارية الأولى قدرة 650 ميجاوات في ديسمبر
بمحطة توليد جنوب حلوان قدرة 1950 ميجاوات.
وفي مجال الطاقات الجديدة والمتجددة،
بالنسبة لطاقة الرياح، بلغت القدرات من طاقة الرياح 1010 ميجاوات، حيث
تم خلال الفترة إضافة 260 ميجاوات، بافتتاح أكبر مشروع لمحطة رياح في العالم بجبل الزيت
منها، جبل الزيت 2 قدرة 220 م.و،
بالتعاون مع الحكومة اليابانية، بالإضافة إلى زيادة محطة جبل الزيت 1 قدرة 200 ميجاوات
بـ40 ميجاوات إضافية بتمويل من شركاء المظلة "ألمانيا، بنك الاستثمار الأوروبي،
المفوضية الأوروبية".

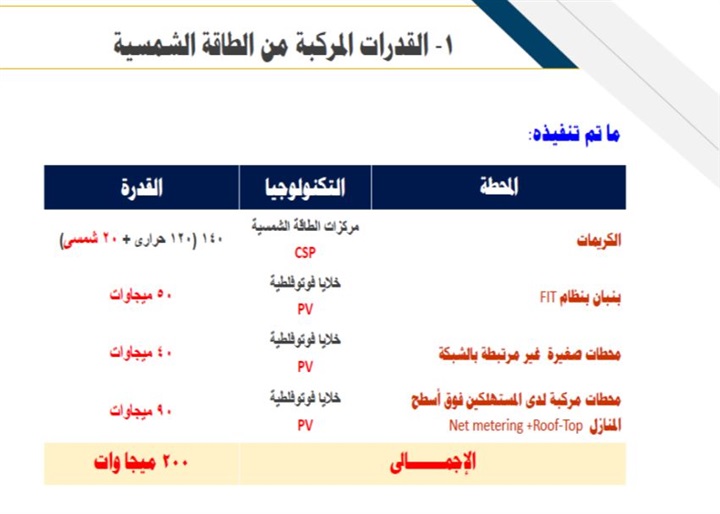

فيما بلغت القدرات من الطاقة الشمسية

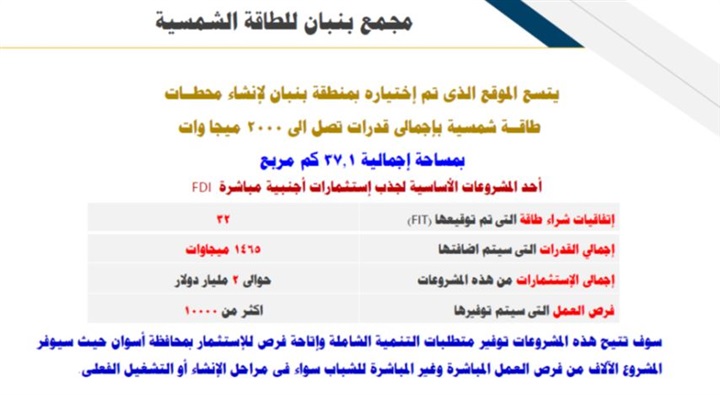

حوالي 200 ميجاوات، حيث تم خلال الفترة إضافة 73 ميجاوات، بتشغيل محطة طاقة شمسية قدرة
50 ميجاوات "انفينيتي 50" بمنطقة بنبان ضمن المرحلة الأولى لبرنامج تعريفة
التغذية وتم تشغيلها في مارس 2018، بالإضافة إلى محطات شمسية تم تنفيذها أعلى
مبانى الشركة القابضة والشركات التابعة، وتم خلال العام تركيب 10 محطات بإجمالي قدرات
220 كيلووات، ليصبح إجمالي عدد المحطات التي تم تركيبها 116 بإجمالي قدرات حوالي
2553 كيلووات.
وشهد 2018، تنفيذ محطات شمسية من قبل المشتركين وربطها على الشبكة بنظام
التعريفة المميزة، حيث وصل إجمالي عدد المحطات التي تم تركيبها 73، بإجمالي قدرات حوالى
13218 كيلووات، وخلال الفترة، حول بعض المشتركين في نظام التعريفة المميزة، التعاقد
إلى نظام محصلة الاستهلاك (Net Metering).
كما
تم تنفيذ محطات شمسية من قبل المشتركين بنظام محصلة الاستهلاك(Net
Metering) ، فتم التعاقد مع شركات توزيع الكهرباء وتنفيذ 34 محطة
بقدرة إجمالية حوالى 1326 كيلووات، ليصبح إجمالي عدد المحطات التي تم تركيبها 163 محطة
بإجمالي قدرات حوالي 8123 كيلووات.

وبالنسبة للطاقة المائية، بلغت القدرات منها حوالي 2874 ميجاوات، حيث تم افتتاح محطة توليد أسيوط
المائية قدرة 32 ميجاوات.
وجاري استكمال إجراءات مشروع

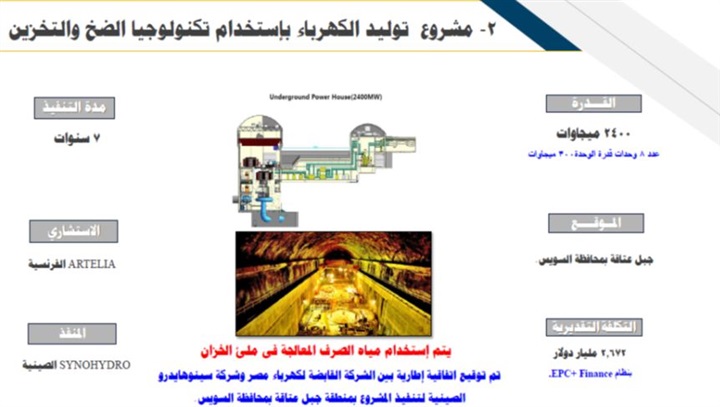

محطة الضخ والتخزين بجبل عتاقة المتكون من 8 وحدات قدرة كل منها 300 ميجاوات بإجمالي
قدرات 2400 ميجاوات، بالتعاون مع إحدى الشركات الصينية بنظام EPC+ Finance، وتم الانتهاء
من التعاقد على الأعمال الاستشارية مع مكتب استشاري فرنسي، وتم خلال زيارة الرئيس للصين
في سبتمبر 2018، توقيع العقد المشروط مع الجانب الصيني، وفي بداية عام 2019، سيتم الانتهاء
من إعداد مستندات التعاقد وتوقيع عقد تنفيذ المشروع، وتصل مدة تنفيذ المشروع إلى 7
سنوات.
