بترول وطاقة
«الكهرباء»: زيادة القدرات بنسبة 2.1% وإنشاء وتوسيع 48 محطة محولات خلال 2020
نشر المركز الإعلامي لمجلس الوزراء، تقريرًا تضمن إنفو جرافات تسلط الضوء على حصاد قطاع الكهرباء عن عام 2020، وكشف التقرير عن أبرز مؤشرات القدرات الكهربائية خلال العام، حيث زاد إجمالي القدرات الاسمية بنسبة 2.1% لتصل إلى 59.5 ألف ميجاوات، مقارنة بـ58.3 ألف ميجاوات عام 2019، كما زاد إجمالي القدرات الجديدة والمتجددة «شمسي- رياح» بنسبة 34.2% لتصل إلى 3016 ميجاوات، مقارنة بـ2247 ميجاوات عام 2019.
وأوضح التقرير أنه تم إنشاء وتوسيع 48 محطة محولات جهد فائق وعالي بسعة إجمالية 12 ألف ميجافولت أمبير، بينما زادت سعة محطات المحولات الكهربائية على الجهدين العالي والفائق بنسبة 8.2%، حيث وصلت لـ157.8 ألف ميجافولت أمبير، مقارنة بـ145.8 ألف ميجافولت أمبير عام 2019، مع زيادة أطوال الخطوط الهوائية والكابلات الأرضية على الجهدين الفائق والعالي بنسبة 7.5% خلال لتصل إلى 50 ألف كيلومتر، مقارنة بـ46.5 ألف عام 2019.

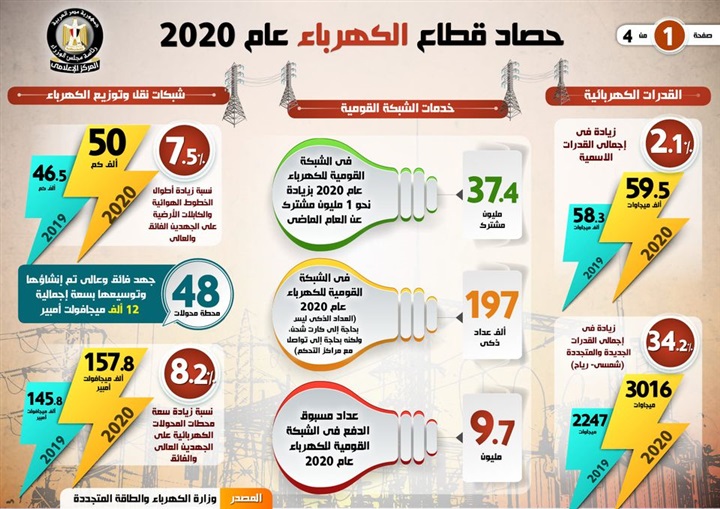

وأشار إلى زيادة عدد مشتركي الشبكة ليصل إلى نحو 37.4 مليون مشترك عام 2020، بزيادة تبلغ نحو مليون مشترك عن العام الماضي، ووصلت العدادات مسبوقة الدفع لـ9.7 مليون عداد، بينما وصلت العدادات الذكية لـ197 ألف عداد، وهي عدادات ليست بحاجة إلى كارت شحن لكنها بحاجة للتواصل مع مراكز التحكم، وتم تنفيذ وتوسعة محطات المحولات والخطوط لتطوير الشبكة القومية بجميع المحافظات بتكلفة 13.5 مليار جنيه.

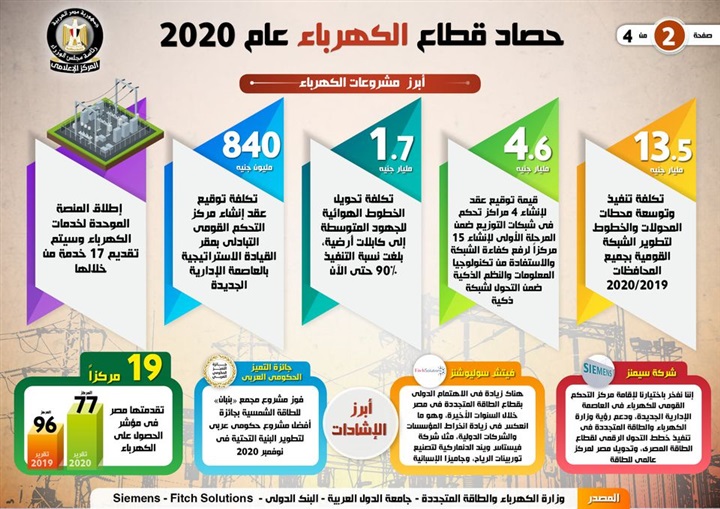

ولفت إلى توقيع عقد لإنشاء 4 مراكز تحكم في شبكات التوزيع بقيمة 4.6 مليار جنيه، ضمن المرحلة الأولى لإنشاء 15 مركزاً لرفع كفاءة الشبكة والاستفادة من تكنولوجيا المعلومات والنظم الذكية ضمن التحول لشبكة ذكية، وتوقيع عقد لإنشاء مركز التحكم القومي التبادلي بمقر القيادة الاستراتيجية بالعاصمة الإدارية الجديدة، بقيمة 840 مليون جنيه، ووصلت تكلفة تحويل الخطوط الهوائية للجهود المتوسطة إلى كابلات أرضية لـ1.7 مليار جنيه، بنسبة تنفيذ بلغت 90% حتى الآن، بالإضافة لإطلاق المنصة الموحدة لخدمات الكهرباء، والتي سيتم تقديم 17 خدمة من خلالها.
وأضاف أن تكلفة استثمارات المرحلة الأولى للتغذية الكهربائية لشبه جزيرة سيناء، بلغت نحو 1.6 مليار جنيه، لاستكمال البنية التحتية لتنميتها وتعميرها وتحقيق التنمية الشاملة، كما تم توقيع عقد لتنفيذ شبكة الكهرباء الخارجية لمساحة 40 ألف فدان بمنطقة توشكى بقيمة تقديرية تبلغ 100 مليون جنيه شاملة الأعمال الاستشارية والتصميمات والإشراف والتنفيذ والتركيبات، وتم توقيع عقد لتنفيذ مشروع محطة لتوليد الكهرباء من طاقة الرياح بقدرة 250 ميجاوات بخليج السويس بقيمة 4.3 مليار جنيه، في أغسطس 2020.
وتم الانتهاء من تنفيذ دائرتين لنقل الطاقة بخط «مطروح- برج العرب» بجهد 220 كيلوفولت في مايو 2020، لزيادة الطاقة المصدرة إلى ليبيا، بتكلفة بلغت 2.1 مليار جنيه، بينما وصلت قدرة المرحلة الأولى لمشروع الربط بين مصر والسودان بعد بدء التشغيل الفعلي في أبريل 2020 إلى 80 ميجاوات، وتم ربط «مرسى علم- برنيس» بالشبكة القومية للكهرباء لأول مرة، ما سيساهم في توفير 270 مليون جنيه سنوياً، بالإضافة إلى توقيع عقد بقيمة 1.7 مليار جنيه لتوصيل الكهرباء لـ 50 ألف فدان جديدة بشرق العوينات، وذلك في مايو 2020.

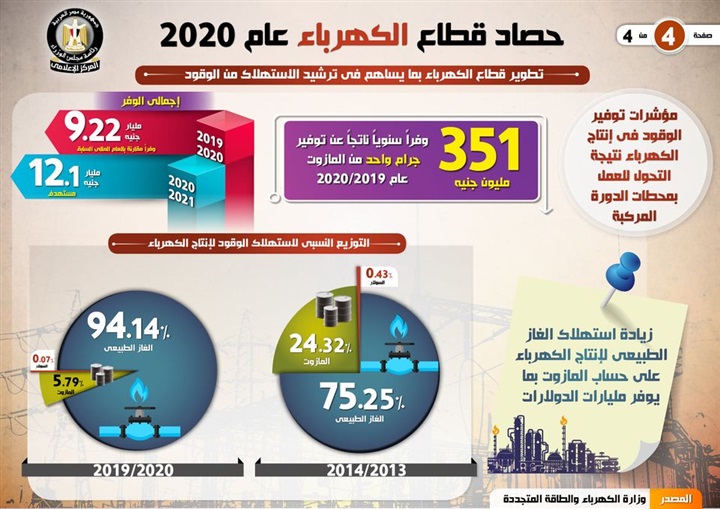

وجاء في التقرير أن تطوير قطاع الكهرباء ساهم في ترشيد الاستهلاك من الوقود، مستعرضاً مؤشرات توفير الوقود في إنتاج الكهرباء نتيجة التحول للعمل بمحطات الدورة المركبة، حيث وصل الوفر السنوي الناتج عن توفير جرام واحد من المازوت إلى 351 مليون جنيه، بإجمالي وفر بلغ 9.22 مليار جنيه عام 2019/2020، مقارنة بالعام المالي السابق، ومن المستهدف أن يصل إجمالي الوفر لـ 12.1 مليار جنيه خلال عام 2020/2021، كما أنه من المقرر أن يسهم زيادة استهلاك الغاز الطبيعي لإنتاج الكهرباء على حساب المازوت في توفير مليارات الدولارات.
